REFINERIA TALARA ¿QUE HA INAGURADO PETROPERU EL 12 DE ABRIL DEL 2021?
Por Jaime Santillana y Julia Salinas de Santillana
Ingenieros Químicos (UNI-Perú) M.S.in ChE (University of Wisconsin Madison y University of Illinois at Urbana Champaigne)
www.ssecoconsulting.com
INTRODUCCION
Petroperú desarrollo una imponente inauguración en Refinería Talara el 12 de abril del 2022 que contó con la asistencia del Presidente del Perú, tal como se puede ver en https://www.youtube.com/watch?v=yy7dHVzbixk, bajo el título Presidente Castillo participa en la ceremonia de inicio de las pruebas para el arranque gradual y progresivo de Refinería Talara.
La prensa peruana también destacó la noticia.
Así el Comerció tituló el 12 de Abril de 2022 (https://elcomercio.pe/economia/peru/petroperu-inicia-operaciones-en-la-nueva-refineria-de-talara-pedro-castillo-rmmn-noticia/)
Petro-Perú inició operaciones en la nueva Refinería de Talara:
Tras casi ocho años desde que se firmó el contrato y se inició la construcción del proyecto, finalmente este martes se iniciaron las pruebas para el arranque gradual de la nueva refinería.
La República, el 13 de abril, de manera más optimista tituló (https://larepublica.pe/economia/2022/04/13/petroperu-marca-hito-nueva-refineria-de-talara-ya-es-una-realidad-ministerio-de-economia-pedro-castillo-combustibles/)
Petroperú marca hito: nueva refinería de Talara ya es una realidad
Megaproyecto. Desde ayer, el petróleo crudo ya recorre las venas de la nueva unidad de proceso de la petrolera estatal. Presidente Pedro Castillo destacó que reimpulso del sector contribuirá a la economía del país. Combustibles serán más limpios y tendrán precios más competitivos, lo cual podrá redundar en beneficio económico para el consumidor
Comentario de uno de los autores.
Se debe felicitar al personal profesional sobre todo los ingenieros peruanos tanto de Petroperú como de los múltiples contratistas que hicieron posible llegar al punto que se ha llegado.
Para ver la importancia del trabajo de los ingenieros peruanos se puede recordar dos casos latinoamericanos.
Refinería del Pacífico en Ecuador como Joint Venture entre Petroecuador y PDVSA en la época del presiente Correa en Ecuador.
Así, en mayo del 2008 el ministro ecuatoriano de Minas y Petróleos, Galo Chiriboga informaba que la construcción de la Refinería del Pacífico, un ambicioso proyecto que pretenden ejecutar Ecuador y Venezuela, empezará el próximo 7 de julio.
Para el año 2016 el bnamericas (https://www.bnamericas.com/es/noticias/refineria-del-pacifico-el-elefante-blanco-de-ecuador) se preguntaba: Refinería del Pacífico: ¿El elefante blanco de Ecuador? Al tiempo que se informaba que se había inaugurado un acueducto multipropósito La Esperanza en la provincia de Manabí como un paso más hacia el desarrollo del proyecto Refinería del Pacífico (RDP) Eloy Alfaro.
En el mismo artículo se mencionaba que la oferta por la ejecución llave en mano, sumada a las inversiones realizadas hasta 2015 y los costos operacionales asociados a la construcción, arrojarían un total estimativo de US$15.500 millones, lo que convertiría a la Refinería del Pacífico en la obra más cara de la historia de Ecuador y explicaría los obstáculos al cierre financiero, más allá de las promesas de potenciales socios.

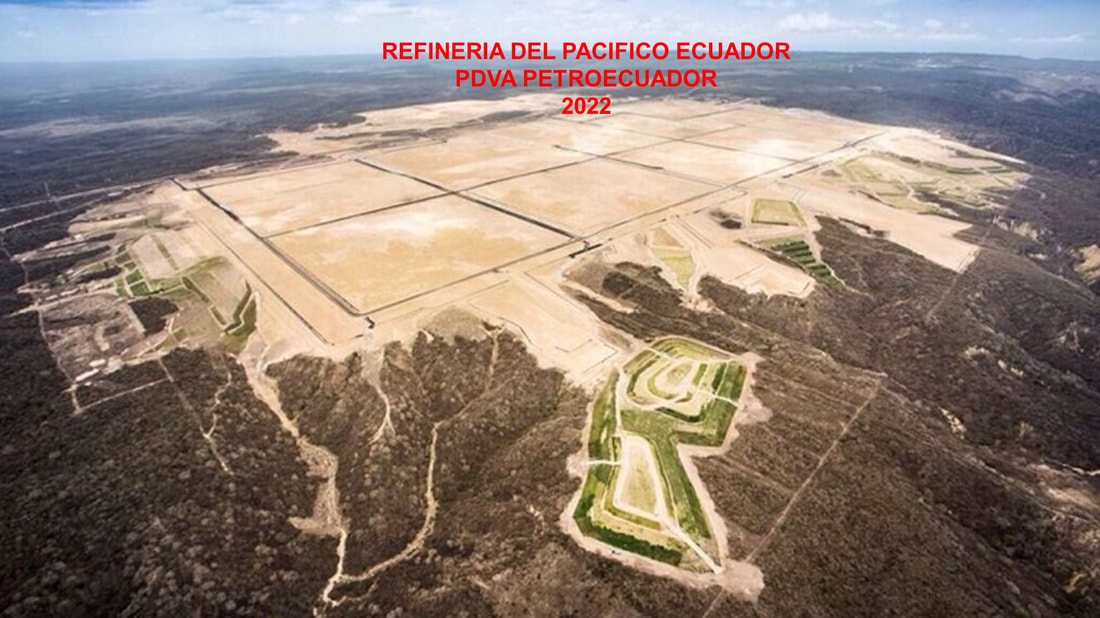

La realidad del año 2022 se muestra muy gráficamente con la fotografía que se incluye a continuación
Petroperú desarrollo una imponente inauguración en Refinería Talara el 12 de abril del 2022 que contó con la asistencia del Presidente del Perú, tal como se puede ver en https://www.youtube.com/watch?v=yy7dHVzbixk, bajo el título Presidente Castillo participa en la ceremonia de inicio de las pruebas para el arranque gradual y progresivo de Refinería Talara.
La prensa peruana también destacó la noticia.
Así el Comerció tituló el 12 de Abril de 2022 (https://elcomercio.pe/economia/peru/petroperu-inicia-operaciones-en-la-nueva-refineria-de-talara-pedro-castillo-rmmn-noticia/)
Petro-Perú inició operaciones en la nueva Refinería de Talara:
Tras casi ocho años desde que se firmó el contrato y se inició la construcción del proyecto, finalmente este martes se iniciaron las pruebas para el arranque gradual de la nueva refinería.
La República, el 13 de abril, de manera más optimista tituló (https://larepublica.pe/economia/2022/04/13/petroperu-marca-hito-nueva-refineria-de-talara-ya-es-una-realidad-ministerio-de-economia-pedro-castillo-combustibles/)
Petroperú marca hito: nueva refinería de Talara ya es una realidad
Megaproyecto. Desde ayer, el petróleo crudo ya recorre las venas de la nueva unidad de proceso de la petrolera estatal. Presidente Pedro Castillo destacó que reimpulso del sector contribuirá a la economía del país. Combustibles serán más limpios y tendrán precios más competitivos, lo cual podrá redundar en beneficio económico para el consumidor
Comentario de uno de los autores.
Se debe felicitar al personal profesional sobre todo los ingenieros peruanos tanto de Petroperú como de los múltiples contratistas que hicieron posible llegar al punto que se ha llegado.
Para ver la importancia del trabajo de los ingenieros peruanos se puede recordar dos casos latinoamericanos.
Refinería del Pacífico en Ecuador como Joint Venture entre Petroecuador y PDVSA en la época del presiente Correa en Ecuador.
Así, en mayo del 2008 el ministro ecuatoriano de Minas y Petróleos, Galo Chiriboga informaba que la construcción de la Refinería del Pacífico, un ambicioso proyecto que pretenden ejecutar Ecuador y Venezuela, empezará el próximo 7 de julio.
Para el año 2016 el bnamericas (https://www.bnamericas.com/es/noticias/refineria-del-pacifico-el-elefante-blanco-de-ecuador) se preguntaba: Refinería del Pacífico: ¿El elefante blanco de Ecuador? Al tiempo que se informaba que se había inaugurado un acueducto multipropósito La Esperanza en la provincia de Manabí como un paso más hacia el desarrollo del proyecto Refinería del Pacífico (RDP) Eloy Alfaro.
En el mismo artículo se mencionaba que la oferta por la ejecución llave en mano, sumada a las inversiones realizadas hasta 2015 y los costos operacionales asociados a la construcción, arrojarían un total estimativo de US$15.500 millones, lo que convertiría a la Refinería del Pacífico en la obra más cara de la historia de Ecuador y explicaría los obstáculos al cierre financiero, más allá de las promesas de potenciales socios.
La realidad del año 2022 se muestra muy gráficamente con la fotografía que se incluye a continuación
No existe absolutamente nada.
Refinería Moin de Recope en Costa rica. costaría es un país pequeño pero con gente muy inteligente en América Central.

En 1967 un grupo privado inaugura la Refinería de Moin en Limón, la cual es vendida al Estado de Costa Rica el año 1974. Se tenía una refinería de 25,000 barriles por día calendario de baja intensidad.
Refinería Moin de Recope en Costa rica. costaría es un país pequeño pero con gente muy inteligente en América Central.
En 1967 un grupo privado inaugura la Refinería de Moin en Limón, la cual es vendida al Estado de Costa Rica el año 1974. Se tenía una refinería de 25,000 barriles por día calendario de baja intensidad.
Tal como la agencia EFE informará a fines del 2019 (https://www.efe.com/efe/america/economia/costa-rica-china-y-una-refineria-conjunta-que-fracaso/20000011-4102169), en el año 2009 la estatal Refinadora Costarricense de Petróleo (Recope), y la empresa China National Petroleum Corporation International (CNPCI), conformaron una empresa conjunta llamada Soresco para ampliar y modernizar la Refinería de Moín para procesar 60,000 barriles por día.
Como parte de los trabajos iniciales la refinería fue desmantelada y luego el proyecto fue paralizado desde 2013 por orden de la Contraloría General de la República después de declarar inválidos los estudios previos del proyecto y ahí comenzó una polémica entre las partes.
En los años siguientes, los Gobiernos de ambos países llevaron a cabo reuniones para intentar reactivar la iniciativa e incluirle modificaciones, sin tener éxito, hasta que finalmente en octubre de 2019 un tribunal notificó a las partes su resolución en la que da por terminado el Acuerdo de Empresa Conjunta entre las partes, no fija indemnización alguna.

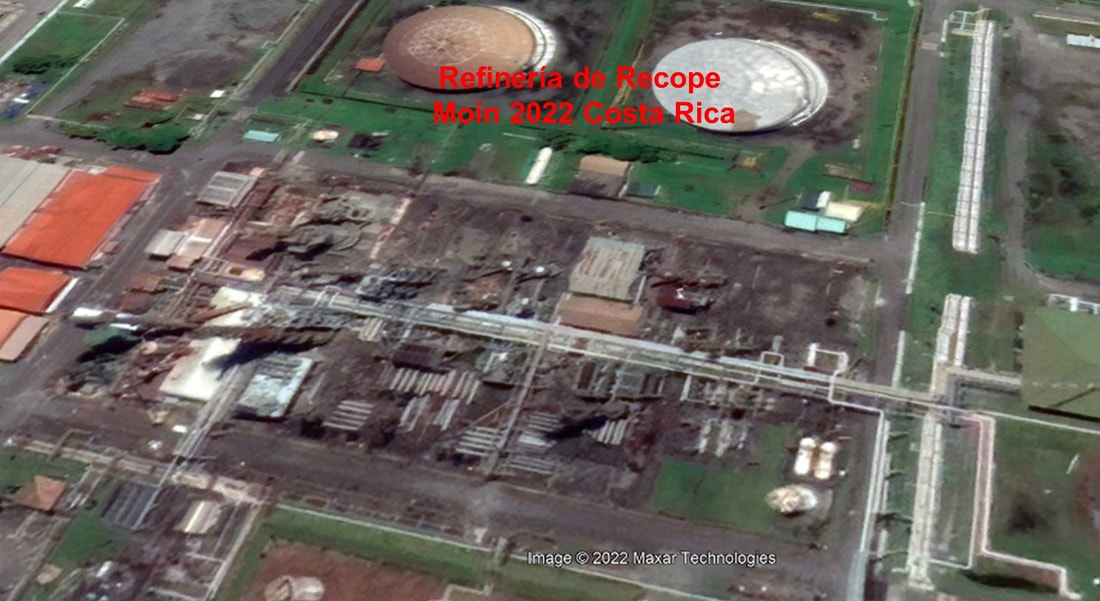

El estado actual de la Ex Refinería se ve a continuación:
Como parte de los trabajos iniciales la refinería fue desmantelada y luego el proyecto fue paralizado desde 2013 por orden de la Contraloría General de la República después de declarar inválidos los estudios previos del proyecto y ahí comenzó una polémica entre las partes.
En los años siguientes, los Gobiernos de ambos países llevaron a cabo reuniones para intentar reactivar la iniciativa e incluirle modificaciones, sin tener éxito, hasta que finalmente en octubre de 2019 un tribunal notificó a las partes su resolución en la que da por terminado el Acuerdo de Empresa Conjunta entre las partes, no fija indemnización alguna.
El estado actual de la Ex Refinería se ve a continuación:
Refinería Talara Petroperú.
A diferencia de Petroecuador- PDVSA y Recope, Petroperú si ha avanzado en desarrollar el PMRT de Refinería Talara lo que se grafica en la siguiente fotografía publicada en Perú.
A diferencia de Petroecuador- PDVSA y Recope, Petroperú si ha avanzado en desarrollar el PMRT de Refinería Talara lo que se grafica en la siguiente fotografía publicada en Perú.
¿COMO SE APROBARÁ LA PUESTA EN FUNCIONAMIENTO DE REFINERIA TALARA?
Tal como se refiere en los antecedentes de la Resolución de Concejo Directivo de Osinergmin N° 183 -2014-OS/CD del 09 de setiembre de 2014, en diciembre de 2013, se aprobó la Ley Nº 30130 que declaró de necesidad pública e interés nacional la prioritaria ejecución del Proyecto de Modernización de la Refinería Talara (PMRT).
Luego en marzo de 2014, mediante Decreto Supremo Nº 008-2014-EM se aprobó el Reglamento de la Ley Nº 30130, y en cual se estableció que el PMRT, debía ser diseñado y construido de acuerdo a la normativa vigente en el país y en lo no considerado por ésta se aplicarán las buenas prácticas de ingeniería utilizados por la industria internacional de hidrocarburos.
También se estableció en el mismo D.S. que la Supervisión del Proyecto de Modernización de la Refinería Talara estará a cargo de OSINERGMIN, quien para tales efectos podrá contratar asesores, inspectores y/o certificadores nacionales y/o extranjeros; en tal sentido, determinará los procedimientos y calificaciones necesarias que deberán cumplirse para tales efectos.
Al mismo tiempo existe un procedimiento general de Osinergmin que aplica, entre otros a Refinerías y que se basa en el Resolución de Consejo Directivo Nº 191-2011-OS/ CD, cuyo Capítulo IV nominado “Régimen especial aplicable a Refinerías, Plantas de Procesamiento y Plantas de Producción de GLP”, establece lo siguiente:
Régimen Especial Aplicable a Refinerías, Plantas de Procesamiento y Plantas de Producción de GLP
Artículo 22°.-Alcance del Régimen Especial
Lo dispuesto en el presente capítulo tiene por finalidad establecer el procedimiento a seguir para la inscripción y modificación en el Registro de Hidrocarburos por parte de las Refinerías, Plantas de Procesamiento y Plantas de Producción de GLP, como régimen especial y complementario a lo señalado en los Anexos 1 y 2 de la Resolución de Consejo Directivo Nº 191-2011/CD-OS.
Artículo 23°.-De las definiciones aplicables al régimen especial
A efectos de dar cumplimiento a lo establecido en el presente capítulo, deberán tomarse en cuenta las siguientes definiciones:
a. Precomisionamiento.- Es la certificación de pruebas en condición des energizada (sin energía eléctrica y sin fluidos de proceso) de los sistemas, subsistemas y equipos de una instalación, cuyo objetivo es verificar y aprobar el estado estructural de las instalaciones, a fi de garantizar su integridad y constatar su aptitud para el Comisionamiento.
Las pruebas de Precomisionamiento incluyen, mas no se limitan a: pruebas hidrostáticas, pruebas de hermeticidad, alineamiento de los equipos rotatorios, rotación y rodaje inicial de motores, inspección de recipientes, lavado de sistemas y limpieza química, calibración de instrumentos, etc.
La culminación de la etapa de Precomisionamiento se formaliza a través de él o los certificados “Listo para Comisionamiento” (Ready for Commissioning o RFC, por sus siglas en inglés), el mismo que debe ser emitido siempre que no existan impedimentos para las pruebas del Comisionamiento.
b. Comisionamiento.- Es la certificación de pruebas funcionales (simuladas) en condición energizada (con suministro eléctrico y fluidos de proceso) de los sistemas o subsistemas de una instalación, con el objeto de verificar y aprobar la operatividad de las instalaciones y constatar su aptitud para la Puesta en Marcha.
Las pruebas de Comisionamiento incluyen, mas no se limitan a: accionar todos los instrumentos y lazos de control como sistemas, pruebas de rodaje y funcionamiento de equipos rotatorios, verificación de todos los enclavamientos de control, sistemas de alarma y de paro de emergencia, purgado de sistemas, el alineamiento de los sistemas para operación, etc.
La etapa de Comisionamiento inicia una vez emitido el o los certificados “Listo para Comisionamiento” y culmina con la emisión de el o los certificados “Listo para Puesta en Marcha” (Ready For Start-Up o RFSU, por sus siglas en inglés); este último debe ser emitido siempre que no existan impedimentos para las pruebas de la Puesta en Marcha.
c. Puesta en Marcha.- Es la certificación de las pruebas de arranque o puesta en servicio de la instalación con la introducción de fluidos de proceso o cargas a la planta o sistema que ya han pasado satisfactoriamente las pruebas de Comisionamiento, con el objeto de verificar su rendimiento, de acuerdo a las especificaciones de diseño, a fi n de constatar su aptitud para su operatividad.
La etapa de Puesta en Marcha inicia una vez emitido el o los certificados “Listo para Puesta en Marcha” y culmina con la emisión de el o los certificados “Listo para Uso” (Ready For Use o RFU, por sus siglas en inglés); este último debe ser emitido siempre que no existan impedimentos para la operación normal de las instalaciones.
Artículo 25°.- Del equipo multidisciplinario
La empresa supervisada será responsable por la designación de un equipo multidisciplinario, cuyo personal estará debidamente calificado para el ejercicio de sus funciones, el cual intervendrá durante las etapas de precomisionamiento, comisionamiento y puesta en marcha; debiendo, participar de preferencia, desde las etapas iniciales de desarrollo del proyecto.
El personal del equipo multidisciplinario será responsable de emitir los certificados de Listo para Comisionamiento (Ready for Commissioning o RFC, por sus siglas en inglés), Listo para Puesta en Marcha (Ready For Start-Up o RFSU, por sus siglas en inglés) y Listo para Uso (Ready For Use o RFU, por sus siglas en inglés).
OSINERGMIN podrá verificar la calificación del personal de este equipo multidisciplinario que interviene en las etapas de precomisionamiento, comisionamiento y puesta en marcha, de acuerdo a las disposiciones que la Gerencia de Fiscalización de
Hidrocarburos Líquidos establezca.
Esto es lo que dice la Norma.
QUE ANTECEDENTES SE TIENEN DE PARTE DE PETROPERU DEL PROCESO DE COMISONAMIENTO Y PUESTA EN MARCHA DE LA REFINERIA
Contrato Petroperú Tecnicas Reunidas
En Mayo 2019 se firmó el Acuerdo de Principios para la Modificación Acuerdos Contractuales del PMRT, en ellos se indicaba que
32.A solicitud de PETROPERU, se establece el hito de Entrega Para Operación (EPO) para cada Unidad. Este hito se alcanzará cuando Ei CONTRATISTA (TR) haya realizado el Comisionamiento, arranque y estabilización a una carga mínima del 60%.
33.Se eliminan ……
En este sentido, se establecen los siguientes hitos por Unidad:
• Listo para Arranque
• EPO
• Recepción
• Cierre del Contrato.
35.El Cronograma de TR considera:
a. El oil in se inicia 3 meses más tarde de la entrada en operación de la última unidad de servicio considerando las unidades de servicio estabilizadas, exceptuando WSA que debe estar disponible para entrar en operación, se relacionará con el inicio del oil in mediante el fin de su comisionado (RFSU).
b. El comisionado se debe programar a partir de la fecha oil in hacia atrás.
c. PHP (Hidrógeno) es necesario para proveer hidrogeno para la sulfidización de los catalizadores de las unidades de proceso HTD, HTF y HTN.
d. Como mínimo tres mes antes del oil in se tendrán las unidades UA & TC operativas y estabilizadas. En este plazo las unidades PERMANENTES de COBRA deben estar estabilizadas y operativas. En adición WSA debe estar RFSU Iista para arrancar según la secuencia de arranque.
e. En el caso de que las Unidades Auxiliares no estén en servicio y estabilizadas, durante los primeros meses del periodo de comisionado de las unidades de proceso se utilizaran los servicios alternativos provistos por Refinería Talara, considerando que todos los servicios están disponibles, siempre y cuando estos servicios cubran la demanda requerida para las actividades de comisionado de las unidades de proceso. Sin embargo, la programación del comisionado de las unidades de Proceso prevalecerá as late as posible con el Oil in, y manteniendo los 3 meses como mínimo con respecto a UA & TC operativas y estabilizadas, es decir, de los 8 meses de duración de Comisionado, solo 5 meses podrán ser realizados con el NO 100% de las UA en operación y estabilizadas.
f. El arranque de las Unidades Aux depende de estar operativo el sistema contraincendios con las bombas de FWS.
36. El Cronograma de TR considera, de acuerdo a la Resolución de la ICC sobre el suministro de servicios, ningún impacto relacionado con parar los suministros ya en servicio, debido a que el EMPLEADOR se compromete de forma inmediata y a su costo a asumir la responsabilidad de suministrar los servicios necesarios para seguir con las actividades de Pre comisionado y evitar cualquier impacto adicional a los existentes.
Comunicación de Petroperú a Osinergmin
Por medio de la carta JFLO-0932-2021, de fecha 07 de diciembre de 2021, Petroperú informó a Osinergmin que la Gerencia de la Refinería Talara le ha comunicado que el 15 de abril de 2022 estará programado el arranque de la nueva Refinería Talara por 23 semanas y la prueba de garantía considera una duración de 24 semanas, lo que implica que el inicio de abastecimiento de productos sería en marzo del 2023.
Cabe preguntarse cómo se alinea la Normativa vigente los acuerdos contractuales con esta comunicación.
FINALMENTE EN QUE PUNTO DEL DESARROLLO DEL PROYECTO PMRT SE ENCUENTRA PETROPERU EN ABRIL 2022
Petroperú viene de ser dirigida durante más de un quinquenio por economistas, ingenieros industriales y otros funcionarios que se caracterizaron por su casi total falta de experiencia en el sector Downstream del Oil & Gs y los autores han escrito por años acerca de lo que eso ha significado en temas puntuales.
Se puede recordar aquí unos comentarios de los autores (https://www.ssecoconsulting.com/petroperu-y-el-euro-vi.html) respecto a la decisión de implantar el EURO VI para los combustibles que producirá Petroperú: “Como se ha informado en el Blog (www.ssecoconsulting.com ) de manera sostenida respecto a los economistas, se aplica ahora respecto a respetables ingenieros y otros respetables profesionales que no son expertos en refinación; se debería permitir que nuevas opciones técnicas para Refinería Talara sean discutidas por los diferentes ingenieros que conocen bien el llamado Commercial Refining.”
Como resultado de este manejo de Petroperú por años se debe analizar las declaraciones de Petroperú.
Si bien después de muchos años Petroperú cuenta (esperemos que por un tiempo razonable) de profesionales que conocen el Downstream, el hito celebrado el 12 de abril proviene de las administraciones anteriores por lo que es válido preguntarse el título del presente artículo.
¿Qué es lo que realmente ha inaugurado Petroperú el 12 de abril del 2022?
Se verá lo que dice el actual Presidente de Petroperú Humberto Campodónico y el analista en temas de energía y ex Presidente de Petroperú Cesar Gutiérrez, , afortunadamente ambos son ingenieros.
Ingeniero Humberto Campodónico Presidente de Petroperú (desde 02 abril 2022)
El actual Presidente de Petroperú Humberto Campodónico declaró al buen periodista Juan Saldarriaga de Día 1 del diario el Comercio lo siguiente (https://elcomercio.pe/economia/dia-1/humberto-campodonico-presidente-de-petro-peru-no-inauguramos-la-planta-al-100-inauguramos-el-arranque-gradual-noticia/)
“No inauguramos la refinería al 100%, inauguramos su arranque gradual”
“Humberto Campodónico, presidente de Petro-Perú aclara que la nueva refinería de Talara se encuentra en periodo de pruebas y que empezará a producir combustibles de forma completa en seis meses más”
El periodista de Dia 1 del Comercio realizó la misma pregunta que motiva el presente artículo:
“Petro-Perú inició el 12 de abril las pruebas de arranque de la nueva refinería de Talara. Así lo han señalado ustedes. Pero el gobierno habla de la inauguración de la refinería. ¿Qué es lo que se ha inaugurado?”
El ingeniero Campodónico respondió informando que lo que había inaugurado era un arranque gradual y progresivo. Además que era un proceso que iba a tomar seis meses y que iba a ser liderado por Técnicas Reunidas y Cobra (contratistas del proyecto) y no por Petro-Perú.
Esta respuesta debe entenderse en relación a los Contratos que tiene suscrito Petroperú, sobre todo con Técnicas Reunidas.
Luego fue preguntado lo que interesa a los stakeholders de Petroperú sobre cunado se empezaría a producir combustibles en la nueva refinería.
El ingeniero Campodónico informó que la producción empezará a los tres meses (se entiende que contados a partir del 12 de abril) por al final dicho plazo habrá una producción de 20 mil o 30 mil barriles que se podrían comenzar a vender. Los autores entiendes que serán combustibles en especificación.
Luego de ese hito recién en el quinto y sexto mes que la refinería alcanzaría el nivel de producción de 95 mil barriles y hasta entonces Petro-Perú va a seguir dependiendo de la importación de combustibles para comercializarlos.
El ingeniero Campodónico confirmó que la la primera producción ocurriría en unos tres meses siempre que las pruebas a cargo de los Contratistas vayan bien.
El ingeniero Campodónico recordó que la nueva refinería de Talara fue inaugurada el 12 de abril por el presidente de la República, Pedro Castillo y que el Presidente fue claro al indicar que el complejo refinero comenzará a producir combustibles a capacidad completa en seis meses más.
El Presidente de Petroperú también informó que aún falta terminar de construir la planta de electricidad, que es una planta de cogeneración propia de 100 MW.
Nota de los autores.-. Por la tecnología de conversión profunda seleccionada por Petroperú (Coqueo fluidizado: Flexicoking), esta planta es indispensable para Comisionar la unidad más costosa y compleja de la Nueva Refinería Talara.
Es un hito que se va a cumplir apenas se cumplan otros. La planta desaladora ya está lista. Solo falta la planta de nitrógeno y unas calderas.
Juan Saldarriaga del Comercio insistió en consultar si todo lo explicado por Humberto Campodónico estaría listo en seis meses.
La respuesta del ingeniero Campodónico fue que el cronograma estima que todas las unidades auxiliares van a estar listas en el momento debido y que no se estaba inaugurando la refinería al 100% sino su arranque gradual. Ratifico que no se iba a producir 95 mil barriles de un día para otro y esto ocurrirá al del proceso cuando los contratistas entreguen la refinería a Petroperú.
La entrevista específica incluyó una pregunta respecto a Osinergmin que se mencionará al final del artículo.
Ingeniero César Gutiérrez (Ex Presidente de Petroperú)
Después de las declaraciones del ingeniero Campodónico el ingeniero César Gutiérrez publicó (14 abril 2022) un artículo analizando el mismo tema (Leer en el montonero https://elmontonero.pe/author/cesar-gutierrez)
“Hora de sinceramiento en el proyecto de Refinería Talara”
“Tanto las cifras definitivas como el inicio de la operación comercial”
El interés del presente artículo está centrado en el inicio de la operación comercial por lo que solo se referenciará el análisis al respecto.
El ingeniero Gutiérrez informa que una vez iniciadas las pruebas de operación del Proyecto de Modernización de la Refinería Talara (PMRT) el 12 de abril, empezó la cuenta regresiva para el “sinceramiento de la fecha de puesta en operación comercial (POC), entendida esta como el día en que las instalaciones estén listas para operar a su máxima capacidad de diseño. Es decir, que pueda producir combustibles a partir de ingresar mezclas de petróleo crudo u otros a razón de 95,000 barriles por día (BD)”.
Esta preocupación es compartida por los autores y ha originado el presente artículo.
El ingeniero Gutiérrez aclara que la ceremonia inauguración en la que participó Pedro Castillo ha sido el inicio de pruebas de algunas de las 16 unidades de proceso (conversión de crudo en combustibles), también indica que no se ha precisado si ha sido una o más del total y que aún faltaba hacer lo mismo con los cinco servicios auxiliares cuya construcción (electricidad, vapor, agua y otros) que aún no se habían concluido.
Luego de comparar el PMRT con el caso de la Refinería de Cartagena de Ecopetrol cuya puesta en operación tardó entre octubre del 2015 y julio del 2016; el ingeniero Gutiérrez concluye que con gran optimismo la POC estaría dándose a inicios del próximo año dado que aún hay recursos por conseguir para culminar la obra.
COMENTARIO FINAL DE LOS AUTORES
En la entrevista del periodista Juan Saldarriaga (JS) del Comercio al ingeniero Humberto Campodónico (HC) Presidente de Petroperú hubo la siguiente conversación
JS – “Osinergmin ha sido claro en señalar que ellos van a entregar la licencia de funcionamiento cuando las pruebas estén terminadas. ¿Falta eso?”
HC- “Es cierto. Osinergmin no ha aprobado todavía el 100%, pero todo lo que hemos hecho hasta ahora sí está aprobado. Yo no hubiera aprobado una inauguración que no tuviera el permiso de Osinergmin. Falta autorización para lo que viene. Pero eso es algo que tenemos que seguir conversando con ellos.”
Los autores han gastado unas buenas horas sin éxito tratando de encontrar información pública de Osinergmin sobre el Proceso de Pre Comisionamiento, Comisionamiento y Puesta en Marcha del PMRT para el cual el Osinergmin tiene una obligación expresa de Supervisión, tal como se indica la inicio del artículo (No se ha encontrado Norma que derogue esta obligación expresa).
Lo único que se encontró fue una referencia a la Carta que al anterior administración de Petroperú envió a Osinergmin informando del inicio del proceso de arranque mediados de abril que ha sido el objeto del artículo.
Si se revisa la información contractual y luego la Normativa específica para Refinería se entenderá fácilmente que es urgente que tanto Petroperú y Osinergmin expliquen a los stakeholders cual es el punto en que se encuentra el Proyecto desde el punto de vista contractual como desde el punto de vista Normativo (Pre Comisionamiento, Comisionamiento, Puesta en Marcha). También es muy importante que se publique quienes conforman los grupos multidisciplinarios que firmarán los Ready to go de parte de Petroperú y quienes conforman el grupo de Osinergmin que está llevando la supervisión del mayor proyecto de ingeniería del Perú.
Y el mejor sitio para informa es empleando a nuestro Colegió de Ingenieros del Peru que reúne a todas las especialidades que han participado de este gran proyecto.
Salvo mejor parecer
Que la alegría de la Resurrección del Señor sea nuestra alegría
Feliz Pascua de Resurrección 2022.
Tal como se refiere en los antecedentes de la Resolución de Concejo Directivo de Osinergmin N° 183 -2014-OS/CD del 09 de setiembre de 2014, en diciembre de 2013, se aprobó la Ley Nº 30130 que declaró de necesidad pública e interés nacional la prioritaria ejecución del Proyecto de Modernización de la Refinería Talara (PMRT).
Luego en marzo de 2014, mediante Decreto Supremo Nº 008-2014-EM se aprobó el Reglamento de la Ley Nº 30130, y en cual se estableció que el PMRT, debía ser diseñado y construido de acuerdo a la normativa vigente en el país y en lo no considerado por ésta se aplicarán las buenas prácticas de ingeniería utilizados por la industria internacional de hidrocarburos.
También se estableció en el mismo D.S. que la Supervisión del Proyecto de Modernización de la Refinería Talara estará a cargo de OSINERGMIN, quien para tales efectos podrá contratar asesores, inspectores y/o certificadores nacionales y/o extranjeros; en tal sentido, determinará los procedimientos y calificaciones necesarias que deberán cumplirse para tales efectos.
Al mismo tiempo existe un procedimiento general de Osinergmin que aplica, entre otros a Refinerías y que se basa en el Resolución de Consejo Directivo Nº 191-2011-OS/ CD, cuyo Capítulo IV nominado “Régimen especial aplicable a Refinerías, Plantas de Procesamiento y Plantas de Producción de GLP”, establece lo siguiente:
Régimen Especial Aplicable a Refinerías, Plantas de Procesamiento y Plantas de Producción de GLP
Artículo 22°.-Alcance del Régimen Especial
Lo dispuesto en el presente capítulo tiene por finalidad establecer el procedimiento a seguir para la inscripción y modificación en el Registro de Hidrocarburos por parte de las Refinerías, Plantas de Procesamiento y Plantas de Producción de GLP, como régimen especial y complementario a lo señalado en los Anexos 1 y 2 de la Resolución de Consejo Directivo Nº 191-2011/CD-OS.
Artículo 23°.-De las definiciones aplicables al régimen especial
A efectos de dar cumplimiento a lo establecido en el presente capítulo, deberán tomarse en cuenta las siguientes definiciones:
a. Precomisionamiento.- Es la certificación de pruebas en condición des energizada (sin energía eléctrica y sin fluidos de proceso) de los sistemas, subsistemas y equipos de una instalación, cuyo objetivo es verificar y aprobar el estado estructural de las instalaciones, a fi de garantizar su integridad y constatar su aptitud para el Comisionamiento.
Las pruebas de Precomisionamiento incluyen, mas no se limitan a: pruebas hidrostáticas, pruebas de hermeticidad, alineamiento de los equipos rotatorios, rotación y rodaje inicial de motores, inspección de recipientes, lavado de sistemas y limpieza química, calibración de instrumentos, etc.
La culminación de la etapa de Precomisionamiento se formaliza a través de él o los certificados “Listo para Comisionamiento” (Ready for Commissioning o RFC, por sus siglas en inglés), el mismo que debe ser emitido siempre que no existan impedimentos para las pruebas del Comisionamiento.
b. Comisionamiento.- Es la certificación de pruebas funcionales (simuladas) en condición energizada (con suministro eléctrico y fluidos de proceso) de los sistemas o subsistemas de una instalación, con el objeto de verificar y aprobar la operatividad de las instalaciones y constatar su aptitud para la Puesta en Marcha.
Las pruebas de Comisionamiento incluyen, mas no se limitan a: accionar todos los instrumentos y lazos de control como sistemas, pruebas de rodaje y funcionamiento de equipos rotatorios, verificación de todos los enclavamientos de control, sistemas de alarma y de paro de emergencia, purgado de sistemas, el alineamiento de los sistemas para operación, etc.
La etapa de Comisionamiento inicia una vez emitido el o los certificados “Listo para Comisionamiento” y culmina con la emisión de el o los certificados “Listo para Puesta en Marcha” (Ready For Start-Up o RFSU, por sus siglas en inglés); este último debe ser emitido siempre que no existan impedimentos para las pruebas de la Puesta en Marcha.
c. Puesta en Marcha.- Es la certificación de las pruebas de arranque o puesta en servicio de la instalación con la introducción de fluidos de proceso o cargas a la planta o sistema que ya han pasado satisfactoriamente las pruebas de Comisionamiento, con el objeto de verificar su rendimiento, de acuerdo a las especificaciones de diseño, a fi n de constatar su aptitud para su operatividad.
La etapa de Puesta en Marcha inicia una vez emitido el o los certificados “Listo para Puesta en Marcha” y culmina con la emisión de el o los certificados “Listo para Uso” (Ready For Use o RFU, por sus siglas en inglés); este último debe ser emitido siempre que no existan impedimentos para la operación normal de las instalaciones.
Artículo 25°.- Del equipo multidisciplinario
La empresa supervisada será responsable por la designación de un equipo multidisciplinario, cuyo personal estará debidamente calificado para el ejercicio de sus funciones, el cual intervendrá durante las etapas de precomisionamiento, comisionamiento y puesta en marcha; debiendo, participar de preferencia, desde las etapas iniciales de desarrollo del proyecto.
El personal del equipo multidisciplinario será responsable de emitir los certificados de Listo para Comisionamiento (Ready for Commissioning o RFC, por sus siglas en inglés), Listo para Puesta en Marcha (Ready For Start-Up o RFSU, por sus siglas en inglés) y Listo para Uso (Ready For Use o RFU, por sus siglas en inglés).
OSINERGMIN podrá verificar la calificación del personal de este equipo multidisciplinario que interviene en las etapas de precomisionamiento, comisionamiento y puesta en marcha, de acuerdo a las disposiciones que la Gerencia de Fiscalización de
Hidrocarburos Líquidos establezca.
Esto es lo que dice la Norma.
QUE ANTECEDENTES SE TIENEN DE PARTE DE PETROPERU DEL PROCESO DE COMISONAMIENTO Y PUESTA EN MARCHA DE LA REFINERIA
Contrato Petroperú Tecnicas Reunidas
En Mayo 2019 se firmó el Acuerdo de Principios para la Modificación Acuerdos Contractuales del PMRT, en ellos se indicaba que
32.A solicitud de PETROPERU, se establece el hito de Entrega Para Operación (EPO) para cada Unidad. Este hito se alcanzará cuando Ei CONTRATISTA (TR) haya realizado el Comisionamiento, arranque y estabilización a una carga mínima del 60%.
33.Se eliminan ……
En este sentido, se establecen los siguientes hitos por Unidad:
• Listo para Arranque
• EPO
• Recepción
• Cierre del Contrato.
35.El Cronograma de TR considera:
a. El oil in se inicia 3 meses más tarde de la entrada en operación de la última unidad de servicio considerando las unidades de servicio estabilizadas, exceptuando WSA que debe estar disponible para entrar en operación, se relacionará con el inicio del oil in mediante el fin de su comisionado (RFSU).
b. El comisionado se debe programar a partir de la fecha oil in hacia atrás.
c. PHP (Hidrógeno) es necesario para proveer hidrogeno para la sulfidización de los catalizadores de las unidades de proceso HTD, HTF y HTN.
d. Como mínimo tres mes antes del oil in se tendrán las unidades UA & TC operativas y estabilizadas. En este plazo las unidades PERMANENTES de COBRA deben estar estabilizadas y operativas. En adición WSA debe estar RFSU Iista para arrancar según la secuencia de arranque.
e. En el caso de que las Unidades Auxiliares no estén en servicio y estabilizadas, durante los primeros meses del periodo de comisionado de las unidades de proceso se utilizaran los servicios alternativos provistos por Refinería Talara, considerando que todos los servicios están disponibles, siempre y cuando estos servicios cubran la demanda requerida para las actividades de comisionado de las unidades de proceso. Sin embargo, la programación del comisionado de las unidades de Proceso prevalecerá as late as posible con el Oil in, y manteniendo los 3 meses como mínimo con respecto a UA & TC operativas y estabilizadas, es decir, de los 8 meses de duración de Comisionado, solo 5 meses podrán ser realizados con el NO 100% de las UA en operación y estabilizadas.
f. El arranque de las Unidades Aux depende de estar operativo el sistema contraincendios con las bombas de FWS.
36. El Cronograma de TR considera, de acuerdo a la Resolución de la ICC sobre el suministro de servicios, ningún impacto relacionado con parar los suministros ya en servicio, debido a que el EMPLEADOR se compromete de forma inmediata y a su costo a asumir la responsabilidad de suministrar los servicios necesarios para seguir con las actividades de Pre comisionado y evitar cualquier impacto adicional a los existentes.
Comunicación de Petroperú a Osinergmin
Por medio de la carta JFLO-0932-2021, de fecha 07 de diciembre de 2021, Petroperú informó a Osinergmin que la Gerencia de la Refinería Talara le ha comunicado que el 15 de abril de 2022 estará programado el arranque de la nueva Refinería Talara por 23 semanas y la prueba de garantía considera una duración de 24 semanas, lo que implica que el inicio de abastecimiento de productos sería en marzo del 2023.
Cabe preguntarse cómo se alinea la Normativa vigente los acuerdos contractuales con esta comunicación.
FINALMENTE EN QUE PUNTO DEL DESARROLLO DEL PROYECTO PMRT SE ENCUENTRA PETROPERU EN ABRIL 2022
Petroperú viene de ser dirigida durante más de un quinquenio por economistas, ingenieros industriales y otros funcionarios que se caracterizaron por su casi total falta de experiencia en el sector Downstream del Oil & Gs y los autores han escrito por años acerca de lo que eso ha significado en temas puntuales.
Se puede recordar aquí unos comentarios de los autores (https://www.ssecoconsulting.com/petroperu-y-el-euro-vi.html) respecto a la decisión de implantar el EURO VI para los combustibles que producirá Petroperú: “Como se ha informado en el Blog (www.ssecoconsulting.com ) de manera sostenida respecto a los economistas, se aplica ahora respecto a respetables ingenieros y otros respetables profesionales que no son expertos en refinación; se debería permitir que nuevas opciones técnicas para Refinería Talara sean discutidas por los diferentes ingenieros que conocen bien el llamado Commercial Refining.”
Como resultado de este manejo de Petroperú por años se debe analizar las declaraciones de Petroperú.
Si bien después de muchos años Petroperú cuenta (esperemos que por un tiempo razonable) de profesionales que conocen el Downstream, el hito celebrado el 12 de abril proviene de las administraciones anteriores por lo que es válido preguntarse el título del presente artículo.
¿Qué es lo que realmente ha inaugurado Petroperú el 12 de abril del 2022?
Se verá lo que dice el actual Presidente de Petroperú Humberto Campodónico y el analista en temas de energía y ex Presidente de Petroperú Cesar Gutiérrez, , afortunadamente ambos son ingenieros.
Ingeniero Humberto Campodónico Presidente de Petroperú (desde 02 abril 2022)
El actual Presidente de Petroperú Humberto Campodónico declaró al buen periodista Juan Saldarriaga de Día 1 del diario el Comercio lo siguiente (https://elcomercio.pe/economia/dia-1/humberto-campodonico-presidente-de-petro-peru-no-inauguramos-la-planta-al-100-inauguramos-el-arranque-gradual-noticia/)
“No inauguramos la refinería al 100%, inauguramos su arranque gradual”
“Humberto Campodónico, presidente de Petro-Perú aclara que la nueva refinería de Talara se encuentra en periodo de pruebas y que empezará a producir combustibles de forma completa en seis meses más”
El periodista de Dia 1 del Comercio realizó la misma pregunta que motiva el presente artículo:
“Petro-Perú inició el 12 de abril las pruebas de arranque de la nueva refinería de Talara. Así lo han señalado ustedes. Pero el gobierno habla de la inauguración de la refinería. ¿Qué es lo que se ha inaugurado?”
El ingeniero Campodónico respondió informando que lo que había inaugurado era un arranque gradual y progresivo. Además que era un proceso que iba a tomar seis meses y que iba a ser liderado por Técnicas Reunidas y Cobra (contratistas del proyecto) y no por Petro-Perú.
Esta respuesta debe entenderse en relación a los Contratos que tiene suscrito Petroperú, sobre todo con Técnicas Reunidas.
Luego fue preguntado lo que interesa a los stakeholders de Petroperú sobre cunado se empezaría a producir combustibles en la nueva refinería.
El ingeniero Campodónico informó que la producción empezará a los tres meses (se entiende que contados a partir del 12 de abril) por al final dicho plazo habrá una producción de 20 mil o 30 mil barriles que se podrían comenzar a vender. Los autores entiendes que serán combustibles en especificación.
Luego de ese hito recién en el quinto y sexto mes que la refinería alcanzaría el nivel de producción de 95 mil barriles y hasta entonces Petro-Perú va a seguir dependiendo de la importación de combustibles para comercializarlos.
El ingeniero Campodónico confirmó que la la primera producción ocurriría en unos tres meses siempre que las pruebas a cargo de los Contratistas vayan bien.
El ingeniero Campodónico recordó que la nueva refinería de Talara fue inaugurada el 12 de abril por el presidente de la República, Pedro Castillo y que el Presidente fue claro al indicar que el complejo refinero comenzará a producir combustibles a capacidad completa en seis meses más.
El Presidente de Petroperú también informó que aún falta terminar de construir la planta de electricidad, que es una planta de cogeneración propia de 100 MW.
Nota de los autores.-. Por la tecnología de conversión profunda seleccionada por Petroperú (Coqueo fluidizado: Flexicoking), esta planta es indispensable para Comisionar la unidad más costosa y compleja de la Nueva Refinería Talara.
Es un hito que se va a cumplir apenas se cumplan otros. La planta desaladora ya está lista. Solo falta la planta de nitrógeno y unas calderas.
Juan Saldarriaga del Comercio insistió en consultar si todo lo explicado por Humberto Campodónico estaría listo en seis meses.
La respuesta del ingeniero Campodónico fue que el cronograma estima que todas las unidades auxiliares van a estar listas en el momento debido y que no se estaba inaugurando la refinería al 100% sino su arranque gradual. Ratifico que no se iba a producir 95 mil barriles de un día para otro y esto ocurrirá al del proceso cuando los contratistas entreguen la refinería a Petroperú.
La entrevista específica incluyó una pregunta respecto a Osinergmin que se mencionará al final del artículo.
Ingeniero César Gutiérrez (Ex Presidente de Petroperú)
Después de las declaraciones del ingeniero Campodónico el ingeniero César Gutiérrez publicó (14 abril 2022) un artículo analizando el mismo tema (Leer en el montonero https://elmontonero.pe/author/cesar-gutierrez)
“Hora de sinceramiento en el proyecto de Refinería Talara”
“Tanto las cifras definitivas como el inicio de la operación comercial”
El interés del presente artículo está centrado en el inicio de la operación comercial por lo que solo se referenciará el análisis al respecto.
El ingeniero Gutiérrez informa que una vez iniciadas las pruebas de operación del Proyecto de Modernización de la Refinería Talara (PMRT) el 12 de abril, empezó la cuenta regresiva para el “sinceramiento de la fecha de puesta en operación comercial (POC), entendida esta como el día en que las instalaciones estén listas para operar a su máxima capacidad de diseño. Es decir, que pueda producir combustibles a partir de ingresar mezclas de petróleo crudo u otros a razón de 95,000 barriles por día (BD)”.
Esta preocupación es compartida por los autores y ha originado el presente artículo.
El ingeniero Gutiérrez aclara que la ceremonia inauguración en la que participó Pedro Castillo ha sido el inicio de pruebas de algunas de las 16 unidades de proceso (conversión de crudo en combustibles), también indica que no se ha precisado si ha sido una o más del total y que aún faltaba hacer lo mismo con los cinco servicios auxiliares cuya construcción (electricidad, vapor, agua y otros) que aún no se habían concluido.
Luego de comparar el PMRT con el caso de la Refinería de Cartagena de Ecopetrol cuya puesta en operación tardó entre octubre del 2015 y julio del 2016; el ingeniero Gutiérrez concluye que con gran optimismo la POC estaría dándose a inicios del próximo año dado que aún hay recursos por conseguir para culminar la obra.
COMENTARIO FINAL DE LOS AUTORES
En la entrevista del periodista Juan Saldarriaga (JS) del Comercio al ingeniero Humberto Campodónico (HC) Presidente de Petroperú hubo la siguiente conversación
JS – “Osinergmin ha sido claro en señalar que ellos van a entregar la licencia de funcionamiento cuando las pruebas estén terminadas. ¿Falta eso?”
HC- “Es cierto. Osinergmin no ha aprobado todavía el 100%, pero todo lo que hemos hecho hasta ahora sí está aprobado. Yo no hubiera aprobado una inauguración que no tuviera el permiso de Osinergmin. Falta autorización para lo que viene. Pero eso es algo que tenemos que seguir conversando con ellos.”
Los autores han gastado unas buenas horas sin éxito tratando de encontrar información pública de Osinergmin sobre el Proceso de Pre Comisionamiento, Comisionamiento y Puesta en Marcha del PMRT para el cual el Osinergmin tiene una obligación expresa de Supervisión, tal como se indica la inicio del artículo (No se ha encontrado Norma que derogue esta obligación expresa).
Lo único que se encontró fue una referencia a la Carta que al anterior administración de Petroperú envió a Osinergmin informando del inicio del proceso de arranque mediados de abril que ha sido el objeto del artículo.
Si se revisa la información contractual y luego la Normativa específica para Refinería se entenderá fácilmente que es urgente que tanto Petroperú y Osinergmin expliquen a los stakeholders cual es el punto en que se encuentra el Proyecto desde el punto de vista contractual como desde el punto de vista Normativo (Pre Comisionamiento, Comisionamiento, Puesta en Marcha). También es muy importante que se publique quienes conforman los grupos multidisciplinarios que firmarán los Ready to go de parte de Petroperú y quienes conforman el grupo de Osinergmin que está llevando la supervisión del mayor proyecto de ingeniería del Perú.
Y el mejor sitio para informa es empleando a nuestro Colegió de Ingenieros del Peru que reúne a todas las especialidades que han participado de este gran proyecto.
Salvo mejor parecer
Que la alegría de la Resurrección del Señor sea nuestra alegría
Feliz Pascua de Resurrección 2022.
